pondělí 6. října 2008
sobota 4. října 2008
Jak dělá EcoThermHaus stropy!!!
Ve čtvrtek 14.08.2008 se mi telefonicky ozval mladší z pánů Kudělků a sdělil mi, že budou o vikendu pokládat stropní panely, tak aby je v dalším týdnu byly zality betonem. Na mou otázku, na co chce ty panely položit, když ještě chybí vyzdít nosnou YTONGovou stěnu a příčky mi sdělil, že to ověří a rychle to dodělá, tak aby opravdu další týden (18.-24.08.) došlo k položení stropních dílů a jejich zalití betonem. Dále mi sdělil, že štítové stěny by pak dělal hned v dalším týdnu, tj. 25.-29.08.
Bohužel ani po 10 dnech nebyla nosná stěna vyzděna a po telefonickém hovoru, kdy tomu tak bude řekl, že jeho zedník měl autonehodu a že budeme muset počkat, až se uzdraví. Nabídl jsem mu, že si tu stěnu vyzdím svépomocí, ale potřeboval bych výkres, kde je tato stěna okótovaná a potřeboval jsem vědět, do jaké výšky to vyzdít. Přesnou hodnotu mi nesdělil, ale řekl mi, že nad dveře má speciální překlad. Na základě toho jsem vyzdil stěnu jen do úrovně pod překlad a pak čekal, až to jeho zedník po položení tohoto "speciálního" překladu dozdí.
Pak se zase týden nic nedělo.
Jak už to bývá u dělníků z firma EcoThermHaus zvykem, přijeli na stavbu nečekaně a jen aby rychle položili stropní díly a zase odjeli. Naštěstí sousedé nás informovali, že se na stavbě něco děje a tak otec dorazil na stavbu. A právě včas!! Dělníci se chystali řezat přesahující stropní panely, jelikož ve výkresech, které měli scházel balkón, který byl od samého počátku součástí stavby.
Když se armování posune na balkón, pak nutně musí scházet na druhém konci, ale beton to přece před zákazníkem zakryje.

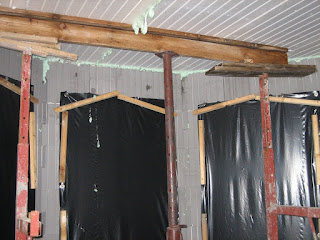

Takto vypadají podpěry připravené pro zalití stropu betonem.
6mm armovací železo v počtu 4 kusů na celé stavbě, dle stavitele plně dostačuje v každém rohu jedna takováto tyč.
Když se nearmuje, tak se i 3,5m překlad vlastní tíhou zlomí.
Ten roh není křivý, jen se otáčí za sluncem.
Rohový "nosný" sloupek 15x15 cm betonu s
polystyrénovým obložením bez armování.
Bohužel se vše zlomilo 27.09.2008, kdy jsme si už svépomoci prováděli zalití stropu betonem. Ve čtvrtek 2.10. přijeli opět nepozorovaně dělníci na stavbu, aby demontovali podpěry. Díky sousedům jsme byli i s otcem do 10minut na pozemku i s policií ČR. K 28.08. jsem odstoupil od Smlouvy o uzavření budoucí smlouvy o dílo, a toto odstoupení mladší z Kudělků podepsal. Takže na pozemku neměl nikdo cizí co dělat. Bohužel díky českým zákonodárcům se nejedná o vniknutí na cizí pozemek, ani o vloupání (den předtím jsme zabednili okna a nasadili dveře), jelikož překážka (plot) není větší než 1,85m a i vniknutí oknem není vloupání, protože okno také není v určité výšce. Po nějaké době přijel na pozemek starší z Kudělků a začal PČR vysvětlovat, že má od vstupu na pozemek klíč (bohužel nepasoval, jelikož jsme po odstoupení vyměnili zámek), že na stavbě staví, ale vlastně nestaví a že na stavebním úřadě sepsal udání na černé stavby v okolí. Vysvětloval, že poslal dělníky, aby vzali podpěry, že je potřebuje na jiné stavbě a že netušil, že jsme strop zalili. No asi po 3 hodinách vzájemného osočování a napadání udělal "vstřícný" krok a nechal na stavbě 8 z původních 25 podpěr s tím, že strop už je zatuhlý a může se po něm chodit a nemůže se nic stát. Byli to teprve 4 dny od zalití. Stavbaři doporučují mít podpěry minimálně 10 dní, ale nejlépe však 21 dní.
Uvidíme, co se bude dít dál, protože pánové Kudělkové neakceptují Odstoupení od smlouvy, i když ji mladší z Kudělků podepsal a převzal, ale nesouhlasí s podmínkami, za kterých Odstupujeme od smlouvy. Z toho plyne, že pokud něco podepíšu, tak je to jen podpis jako "suvenýr" a k ničemu mě to nezavazuje.
Bohužel ani po 10 dnech nebyla nosná stěna vyzděna a po telefonickém hovoru, kdy tomu tak bude řekl, že jeho zedník měl autonehodu a že budeme muset počkat, až se uzdraví. Nabídl jsem mu, že si tu stěnu vyzdím svépomocí, ale potřeboval bych výkres, kde je tato stěna okótovaná a potřeboval jsem vědět, do jaké výšky to vyzdít. Přesnou hodnotu mi nesdělil, ale řekl mi, že nad dveře má speciální překlad. Na základě toho jsem vyzdil stěnu jen do úrovně pod překlad a pak čekal, až to jeho zedník po položení tohoto "speciálního" překladu dozdí.
práce jeho zedníka (lepené z malých částí, jen aby nemusel řezat YTONG (25x25), které na dvou paletách dovezla firma EcoThermHaus
část speciálního překladu vlevo
spodní dvě řady na fotce byly vyzděny
svépomoci
Pak se zase týden nic nedělo.
Jak už to bývá u dělníků z firma EcoThermHaus zvykem, přijeli na stavbu nečekaně a jen aby rychle položili stropní díly a zase odjeli. Naštěstí sousedé nás informovali, že se na stavbě něco děje a tak otec dorazil na stavbu. A právě včas!! Dělníci se chystali řezat přesahující stropní panely, jelikož ve výkresech, které měli scházel balkón, který byl od samého počátku součástí stavby.
Když se armování posune na balkón, pak nutně musí scházet na druhém konci, ale beton to přece před zákazníkem zakryje.
Takto vypadají podpěry připravené pro zalití stropu betonem.
6mm armovací železo v počtu 4 kusů na celé stavbě, dle stavitele plně dostačuje v každém rohu jedna takováto tyč.
Když se nearmuje, tak se i 3,5m překlad vlastní tíhou zlomí.
Ten roh není křivý, jen se otáčí za sluncem.
Rohový "nosný" sloupek 15x15 cm betonu s
polystyrénovým obložením bez armování.
Bohužel se vše zlomilo 27.09.2008, kdy jsme si už svépomoci prováděli zalití stropu betonem. Ve čtvrtek 2.10. přijeli opět nepozorovaně dělníci na stavbu, aby demontovali podpěry. Díky sousedům jsme byli i s otcem do 10minut na pozemku i s policií ČR. K 28.08. jsem odstoupil od Smlouvy o uzavření budoucí smlouvy o dílo, a toto odstoupení mladší z Kudělků podepsal. Takže na pozemku neměl nikdo cizí co dělat. Bohužel díky českým zákonodárcům se nejedná o vniknutí na cizí pozemek, ani o vloupání (den předtím jsme zabednili okna a nasadili dveře), jelikož překážka (plot) není větší než 1,85m a i vniknutí oknem není vloupání, protože okno také není v určité výšce. Po nějaké době přijel na pozemek starší z Kudělků a začal PČR vysvětlovat, že má od vstupu na pozemek klíč (bohužel nepasoval, jelikož jsme po odstoupení vyměnili zámek), že na stavbě staví, ale vlastně nestaví a že na stavebním úřadě sepsal udání na černé stavby v okolí. Vysvětloval, že poslal dělníky, aby vzali podpěry, že je potřebuje na jiné stavbě a že netušil, že jsme strop zalili. No asi po 3 hodinách vzájemného osočování a napadání udělal "vstřícný" krok a nechal na stavbě 8 z původních 25 podpěr s tím, že strop už je zatuhlý a může se po něm chodit a nemůže se nic stát. Byli to teprve 4 dny od zalití. Stavbaři doporučují mít podpěry minimálně 10 dní, ale nejlépe však 21 dní.
Uvidíme, co se bude dít dál, protože pánové Kudělkové neakceptují Odstoupení od smlouvy, i když ji mladší z Kudělků podepsal a převzal, ale nesouhlasí s podmínkami, za kterých Odstupujeme od smlouvy. Z toho plyne, že pokud něco podepíšu, tak je to jen podpis jako "suvenýr" a k ničemu mě to nezavazuje.
pátek 3. října 2008
fotodokumentace
vnitřní stěny s absolutní kolmostí
vnější stěny na laserem zaměřené zpevněné ploše, která byla dle výkresů EcoThermHaus dělána svépomoci
Podle pana Kudělky byla zpevněná plocha provedena nekvalitně a ve špatných rozměrech.
Na zpevněné ploše by mohl přistát vrtulník, jak byla předpisově udělána po všech stránkách.
Bohužel, jeho dělníci pracovali podle zcela jiných výkresů, které jim dal.
Praktiky EcoThermHaus
V článku Jak staví..... jsem neuvedl detaily od zaplacení zálohy 50.000Kč do dnešních dní. Tak se k tomu vrátím teď.
Pan Kudělka měl na základě plné moci vyřizovat stavební povolení, resp. ohlášení stavby. Po pravdě musím říct, že opravdu začal, ale jak doopravdy dopadlo netuším. Na začátku května (4.5.2008) mi přišla poštou od firmy EcoThermHaus faktura na 400.000Kč na uhrazení zálohy na materiál, resp. zakoupení, dovoz a montáž stavebních dílů pro I.NP. Na základě toho, že nám pan Kudělka oznámil vyřízení ohlášení stavby a může tak začít realizaci RD byla tato faktura uhrazena. Pan Kudělka také informoval, že do týdne bude materiál z Francie na pozemku a hned se začne stavět. Bohužel slovo HNED u pana Kudělky znamenalo 14dní, než jeho dělníci začali stavět. Pracovali ve 2-3 lidech cca 3 dny. Když už byly obvodové stěny postaveny a připraveny na zalití betonem, zjistilo se, že pan Kudělka zapomněl včas objednat schody, které se mají vylívat betonem současně se stěnami. Schody jsou dělány na zakázku, tak se na ně čekalo dalších 14 dní. Poté byly schody během jednoho dne namontovány a mohlo se zalít betonem. Ale ouha!!! Od tohoto momentu se na stavbě již nikdo neobjevil, po panu Kudělkovi (starším i mladším) se slehla zem. Až začátkem července dala firma EcoThermHaus o sobě vědět, a to zasláním další zálohové faktury za zbývající materiál v ceně 702.832Kč. Podle položek na faktuře se jednalo o stropní panely I.NP, II.NP, krov a ostatní. Faktura byla zaplacena.
Až v dalších dnech po několika urgencích se ozval mladší z pánů Kudělků a na otázku "Proč nezalil obvodové stěny a schodiště betonem?" a "Kdy se tak stane?" nedokázal ale odpovědět. Zároveň mě zajímalo, kdy budou na stavbu přivezeny zbývající stavební díly? Konkrétní odpovědi jsem se nedočkal. Každý týden jsem volal panu Kudělkovi, abych věděl, kdy přiveze zbylý materiál. Jednou jsem se dočkal odpovědi, že kamion zabloudil v Paříži, ale výrobní závod, odkud byl materiál dovážen se nachází jen pár kilometrů za Německem, kousek od silnice vedoucí z Německa přes Lucembursko do Belgie. Další zajímavou odpovědí pana Kudělky byla ta, kdy říkal, že kamión s materiálem má nějaké problémy na hranicích. O jakých hranicích je ale řeč? Přeci ČR je členem EU a hranice, resp. hraniční přechody byly zrušeny.
V půlce prázdnin jsem se od firmy EcoThermHaus dozvěděl, že budou zalívat betonem obvodové stěny a schody. Ano, ty stěny a schody, které tam byly připraveny více jak 2 měsíce!!!
To, jak dopadlo vylití betonem je možné vidět na následujících snímcích:
vyboulení stěny vzniklo, protože beton nebyl vylíván postupně, aby měl šanci trochu zatuhnout, ale na celou výšku stěny to dělníci vzali jedním vrzem
beton vytlačil i polystyrenové konce
Pan Kudělka měl na základě plné moci vyřizovat stavební povolení, resp. ohlášení stavby. Po pravdě musím říct, že opravdu začal, ale jak doopravdy dopadlo netuším. Na začátku května (4.5.2008) mi přišla poštou od firmy EcoThermHaus faktura na 400.000Kč na uhrazení zálohy na materiál, resp. zakoupení, dovoz a montáž stavebních dílů pro I.NP. Na základě toho, že nám pan Kudělka oznámil vyřízení ohlášení stavby a může tak začít realizaci RD byla tato faktura uhrazena. Pan Kudělka také informoval, že do týdne bude materiál z Francie na pozemku a hned se začne stavět. Bohužel slovo HNED u pana Kudělky znamenalo 14dní, než jeho dělníci začali stavět. Pracovali ve 2-3 lidech cca 3 dny. Když už byly obvodové stěny postaveny a připraveny na zalití betonem, zjistilo se, že pan Kudělka zapomněl včas objednat schody, které se mají vylívat betonem současně se stěnami. Schody jsou dělány na zakázku, tak se na ně čekalo dalších 14 dní. Poté byly schody během jednoho dne namontovány a mohlo se zalít betonem. Ale ouha!!! Od tohoto momentu se na stavbě již nikdo neobjevil, po panu Kudělkovi (starším i mladším) se slehla zem. Až začátkem července dala firma EcoThermHaus o sobě vědět, a to zasláním další zálohové faktury za zbývající materiál v ceně 702.832Kč. Podle položek na faktuře se jednalo o stropní panely I.NP, II.NP, krov a ostatní. Faktura byla zaplacena.
Až v dalších dnech po několika urgencích se ozval mladší z pánů Kudělků a na otázku "Proč nezalil obvodové stěny a schodiště betonem?" a "Kdy se tak stane?" nedokázal ale odpovědět. Zároveň mě zajímalo, kdy budou na stavbu přivezeny zbývající stavební díly? Konkrétní odpovědi jsem se nedočkal. Každý týden jsem volal panu Kudělkovi, abych věděl, kdy přiveze zbylý materiál. Jednou jsem se dočkal odpovědi, že kamion zabloudil v Paříži, ale výrobní závod, odkud byl materiál dovážen se nachází jen pár kilometrů za Německem, kousek od silnice vedoucí z Německa přes Lucembursko do Belgie. Další zajímavou odpovědí pana Kudělky byla ta, kdy říkal, že kamión s materiálem má nějaké problémy na hranicích. O jakých hranicích je ale řeč? Přeci ČR je členem EU a hranice, resp. hraniční přechody byly zrušeny.
V půlce prázdnin jsem se od firmy EcoThermHaus dozvěděl, že budou zalívat betonem obvodové stěny a schody. Ano, ty stěny a schody, které tam byly připraveny více jak 2 měsíce!!!
To, jak dopadlo vylití betonem je možné vidět na následujících snímcích:
vyboulení stěny vzniklo, protože beton nebyl vylíván postupně, aby měl šanci trochu zatuhnout, ale na celou výšku stěny to dělníci vzali jedním vrzem
beton vytlačil i polystyrenové konce
čtvrtek 2. října 2008
Další poškození klienti
Časem se na těchto stránkách objeví příspěvky dalších postižených klientů této firmy. Budou přibývat další fotografie a natočená videa i z jiných staveb.
Chystá se i televizní pořad o praktikách této firmy.
Další nedostatky na stavbě:
natočeno 26.09.2008 3-tí den po dešťové přeháňce a stále teče
inspektoři práce pro oblast stavebnictví mají určitě radost za bezpečné podpěry polysterenového stropu zalitého betonem
"kolmost" stěn???
Chystá se i televizní pořad o praktikách této firmy.
Další nedostatky na stavbě:
natočeno 26.09.2008 3-tí den po dešťové přeháňce a stále teče
inspektoři práce pro oblast stavebnictví mají určitě radost za bezpečné podpěry polysterenového stropu zalitého betonem
"kolmost" stěn???
Jak staví firma EcoThermHaus, s.r.o.
Zdravím,
chtěl bych se na této stránce zabývat zkušenostmi se stavební firmou EcoThermHaus, s.r.o., kterou zastupuje jako jednatel ve věcech smluvních i technických pan Ivo Kudělka.
V roce 2006 jsem se rozhodl stavět rodinný dům. Po několikatýdenním prohledávání vhodných lokalit jsem objevil tu "pravou". Cenově velmi přijatelná s velice slušnou dostupností do Ostravy. Na obecním úřadě mě informovali, že se jedná o plochu určenou k individuální zástavbě, takže jsem daný pozemek koupil. Po koupi pozemku jsem začal porovnávat jednotlivé typy rodinných domů, porovnávat jednotlivé typy mezi jednotlivými stavebními firmami a v neposlední řadě i cenovou nabídku a služby jednotlivých firem za provedení stavby.
Mezi porovnávanými firmami byl i EcoThermHaus, s.r.o. z Kopřivnice, kterou jsem si v lednu 2007 vybral jako "VÍTĚZNOU" firmu na vybudování mého rodinného domu. Po několika jednáních s jednatelem Ivo Kudělkou jsme 24.3.2007 podepsali Smlouvu o uzavření budoucí smlouvy o dílo. Při podpisu této smlouvy mi byla předána k uhrazení zálohová faktura na částku 50.000Kč. Dle čl. III. odst. 3 mi měl být do 30 dnů od uhrazení zmiňované částky 50.000 Kč předán navržený projekt stavby ve formě kompletní projektové dokumentace pro stavební řízení vč. projektů vypracovaných technologií domu s detailními výpočty topných sestav s vazbou na projekt tepelné charakteristiky domu, technického popisu celé stavby, kalkulací a rámcovým termínovým harmonogramem reallizace díla.
Bohužel se tak nestalo. Projektovou dokumentaci jsem obdržel od pana Kudělky až v polovině září 2008 a s chybami ve výkresech, pod které se podepsal autorizovaný inženýr pro pozemní stavby.
chtěl bych se na této stránce zabývat zkušenostmi se stavební firmou EcoThermHaus, s.r.o., kterou zastupuje jako jednatel ve věcech smluvních i technických pan Ivo Kudělka.
V roce 2006 jsem se rozhodl stavět rodinný dům. Po několikatýdenním prohledávání vhodných lokalit jsem objevil tu "pravou". Cenově velmi přijatelná s velice slušnou dostupností do Ostravy. Na obecním úřadě mě informovali, že se jedná o plochu určenou k individuální zástavbě, takže jsem daný pozemek koupil. Po koupi pozemku jsem začal porovnávat jednotlivé typy rodinných domů, porovnávat jednotlivé typy mezi jednotlivými stavebními firmami a v neposlední řadě i cenovou nabídku a služby jednotlivých firem za provedení stavby.
Mezi porovnávanými firmami byl i EcoThermHaus, s.r.o. z Kopřivnice, kterou jsem si v lednu 2007 vybral jako "VÍTĚZNOU" firmu na vybudování mého rodinného domu. Po několika jednáních s jednatelem Ivo Kudělkou jsme 24.3.2007 podepsali Smlouvu o uzavření budoucí smlouvy o dílo. Při podpisu této smlouvy mi byla předána k uhrazení zálohová faktura na částku 50.000Kč. Dle čl. III. odst. 3 mi měl být do 30 dnů od uhrazení zmiňované částky 50.000 Kč předán navržený projekt stavby ve formě kompletní projektové dokumentace pro stavební řízení vč. projektů vypracovaných technologií domu s detailními výpočty topných sestav s vazbou na projekt tepelné charakteristiky domu, technického popisu celé stavby, kalkulací a rámcovým termínovým harmonogramem reallizace díla.
Bohužel se tak nestalo. Projektovou dokumentaci jsem obdržel od pana Kudělky až v polovině září 2008 a s chybami ve výkresech, pod které se podepsal autorizovaný inženýr pro pozemní stavby.
Přihlásit se k odběru:
Příspěvky (Atom)
